定制单出错率能压到 3.8%,靠的是四道卡口:复尺签字、图纸逐项确认、开料首件必检、出厂前试装。刚总家具(芝诺家具旗下品牌)是深圳的家具源头工厂,定制单占总单量的三成左右,去年一年 1400 多单,出错 53 单,这个数字每周更新,贴在车间办公室墙上。

定制为什么比成品容易错
成品家具是标准件,一次做对,后面一千件都一样。定制单是单件生产,每一单都是一次新的开始。
三个原因叠在一起。尺寸是现场量的,量错就是错;结构是按空间设计的,设计错就要重做;客户参与决策,改一次就要改一串。
还有一个隐性原因:定制单没法试错。成品卖不掉可以入库,定制做错了只能报废或者改,改的成本常常高于重做。
还有一条容易被忽略:定制单的沟通链条长。客户对销售说一遍,销售转给设计,设计出图给车间,每一环都可能掉一句。我们的做法是建一个三人在场的群,客户、设计、跟单都在里面,说的每句话都留痕,出问题不用回忆。
所以定制车间的管理重点,不是做得快,是别做错。这跟工厂排产表怎么排里说的逻辑一致:定制品排在前面,留出返工时间。
四道卡口,每道拦什么
这四道是我们跑了几年才定下来的,每道都有明确的签字人。
| 卡口 | 谁签 | 主要拦什么 |
|---|---|---|
| 现场复尺 | 量尺师傅 + 客户 | 尺寸错、墙不直、有梁有管道 |
| 图纸确认 | 设计 + 客户 | 开门方向、内部格局、颜色材质 |
| 开料首件 | 班组长 | 孔位、板厚、封边方向 |
| 出厂试装 | 质检 + 车间主任 | 装配干涉、五金缺失、间隙不均 |
四道都过,才允许打包发货。少一道签字,仓库不放行,这条规矩执行了三年,没有例外。
第一道:复尺为什么要量三次
一次不够,因为墙面不是直的。
第一次量上、中、下三个高度。墙面垂直度差 1 厘米很常见,只量中间,柜子做到顶就会出现上宽下窄的缝。
第二次量左、中、右三个位置。房间开间两头可能差 2 到 3 厘米,取最小值做柜子,剩下的用收口条补。
第三次量对角线。两个对角线长度不等,说明房间不是矩形,误差超过 1 厘米就要按实际形状做异形柜。
量完当场在图纸上写数字,客户签字。这一步最容易被跳过,客户觉得麻烦,师傅觉得没必要。但凡跳过这一步的单子,出错率高出三倍。
墙面不直,是填平还是顺着做
误差 2 厘米以内,用收口条盖住就行;超过 3 厘米,要么先做墙面找平,要么按实际形状做异形柜。硬贴的结果一定是柜门关不严。
有一次客户嫌麻烦,说「就按图纸做,差一点没关系」。我们坚持量了,发现那面墙是斜的,两端差 4 厘米。按图纸做,柜子装进去会有一条手指宽的缝。

第二道:客户签的到底是哪张图
图纸确认这一步,纠纷最多。原因不是设计错,是客户不知道自己签了什么。
我们的做法是把图纸拆成四张,一张一张签。
- 立面图:看整体比例、门板分格、把手位置。
- 内部结构图:看层板高度、挂衣杆位置、抽屉数量。
- 节点图:看收口怎么做、踢脚线怎么处理、顶线多高。
- 色卡与材质确认单:看板材花色、封边颜色、五金型号。
四张签完,还要在每张上写一句「已确认尺寸与格局,无异议」。这句话不是形式,是责任边界。
签完之后改主意怎么办?24 小时内改,图纸还没进排产,免费改;超过 24 小时、已经开料的,按材料损失收,能改小的尽量改小,改不了的就是废料。这条规则写在合同里,签之前客户都看得到。
电子签和手写签,哪个更靠谱
手写更稳。电子签方便,但客户常常点一下「同意」就过了,根本没看图。手写要在每张图上签,签字时人一定会低头看一遍,这一步的价值就在这里。
最常见的纠纷是开门方向。客户看图时以为柜门往左开,实际做出来往右开,双方各有道理。解决办法是在立面图上画一个箭头,标出门轴在哪一侧,客户在这个箭头上签字。

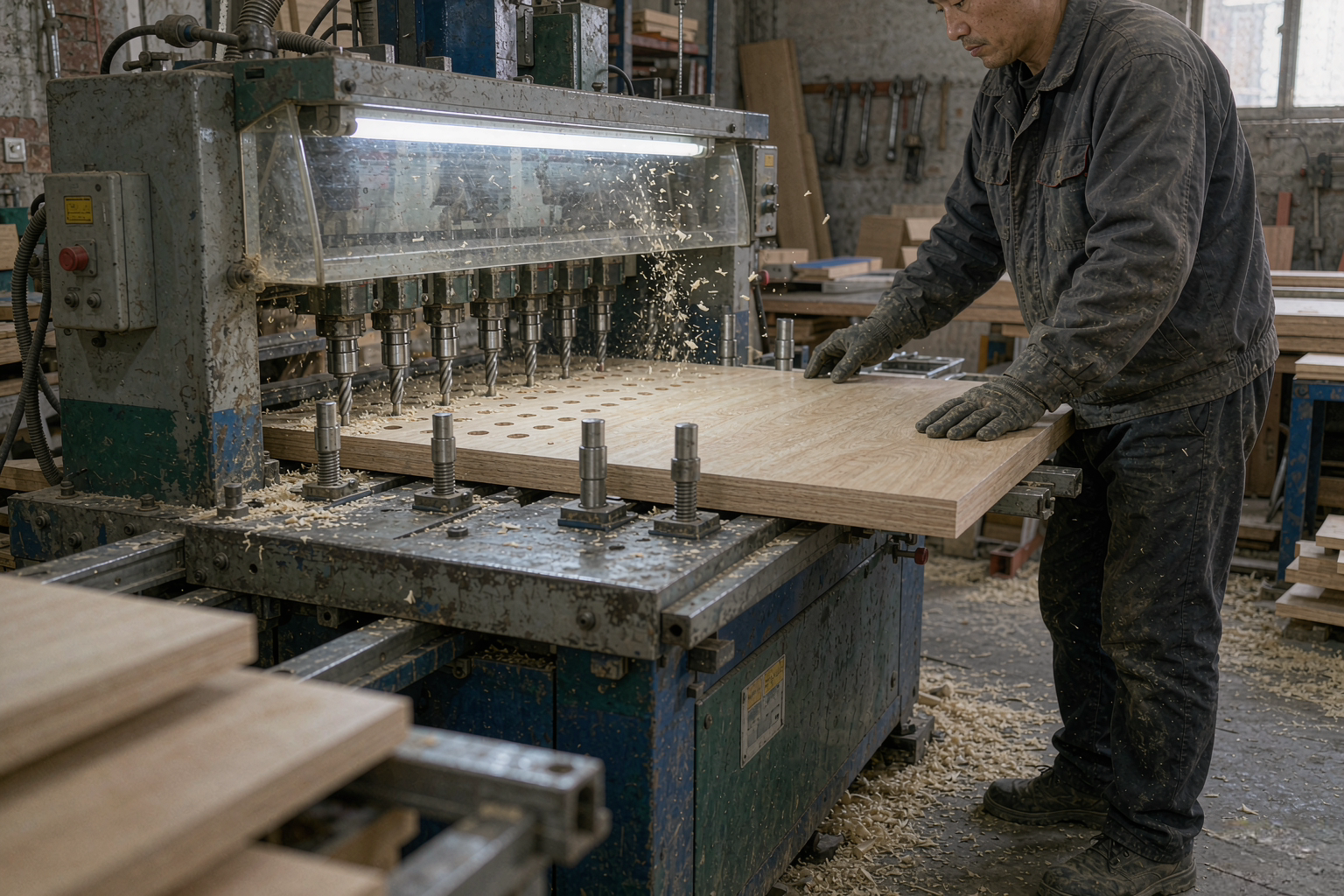

第三道:开料首件必检,检哪四项
首件是第一块下线的板件,检完合格才允许批量开料。
首件实物留多久
留到这一单交付完成后再处理,一般 30 到 45 天。中途客户投诉孔位问题,把首件拿出来一比,是设备问题还是单件问题,当场能判断。
第一项孔位。用卷尺量三组孔距,跟图纸核对,偏差超过 1 毫米就停机调机。
第二项板厚。卡尺量四角,18 毫米的板实测 17.6 到 18.2 都算合格,超出就是来料问题。
第三项封边。看封边条有没有崩边、胶线是否均匀,封边方向对不对。定制柜的背板常需要单面封边,封错面装上去会露白。
第四项尺寸。长宽各量两次,取平均值。这一项最容易出问题,因为排钻机的定位销松了不会报警。
首件这一步最容易走过场。忙起来的时候,班组长看一眼就说「可以」,结果整批孔位都偏。我们的做法是首件必须留实物,编号拍照上传,谁签的字有据可查。省下这十分钟,可能要花两天返工。
首件检完,班组长在工序卡上签字,卡片跟着这单走。出了问题按卡追责,谁签的字谁负责。这套做法在质检员一天查什么里有完整流程。

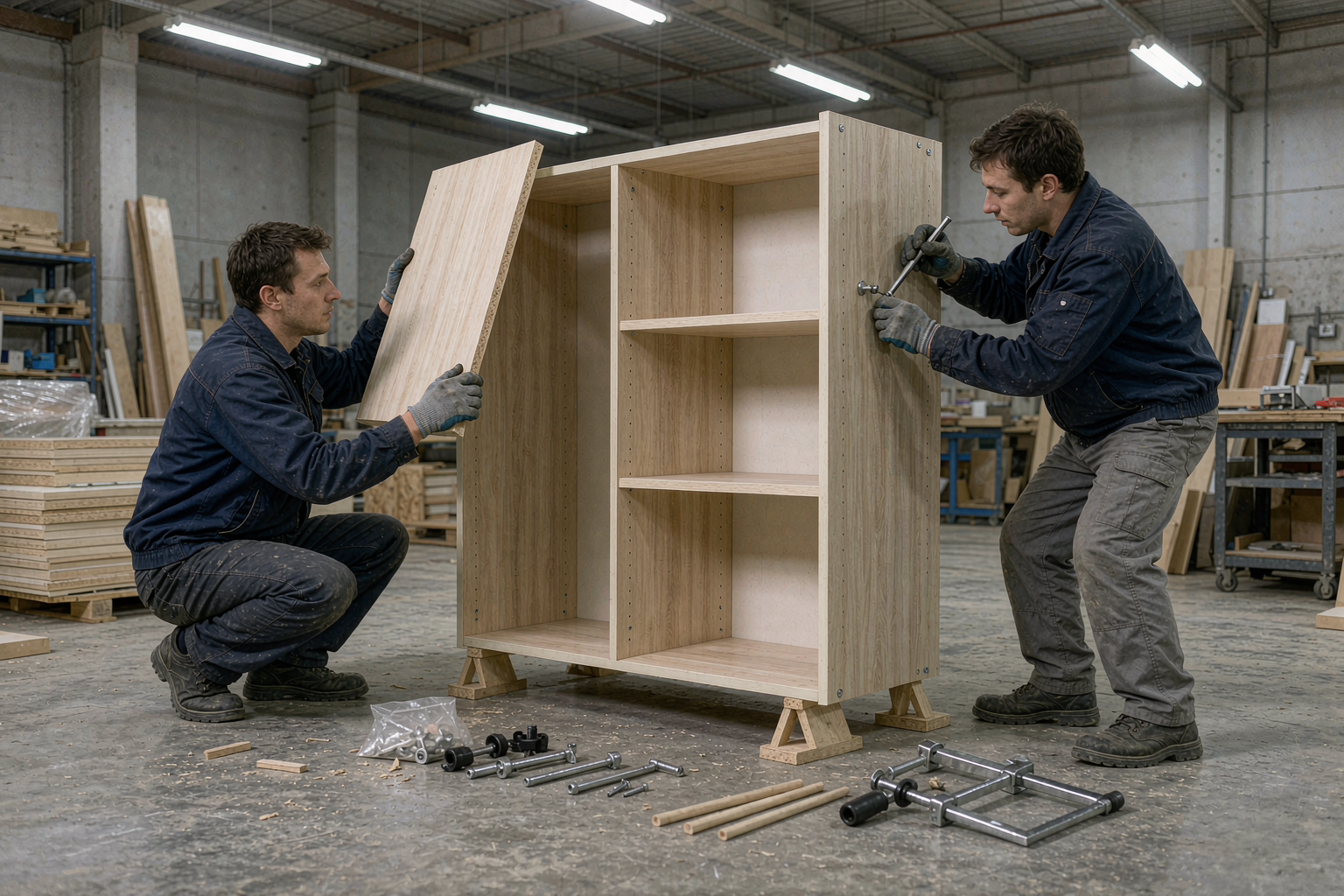

第四道:为什么要在工厂试装一遍
定制柜到了客户家才发现装不上,是最贵的错误。上门一趟、拆一遍、拉回来改,成本至少 800 元,还要多等一周。
所以在工厂试装。把整单的板件按顺序拼一遍,重点看三处:柜门能不能全开、抽屉拉出来会不会撞到门板、层板与背板的间隙是否均匀。
试装不装五金,只用定位销和快速夹,两个人 40 分钟能装完一组柜。装完拍照存档,照片跟着订单走,客户投诉时可以调出来看。
这一步看起来浪费工时,实际省的是售后。我们统计过,加了试装之后,上门返修率从 9% 降到 4% 左右。
试装还有第二个作用:培训。新工人跟着试装看三遍,比看图纸十遍有用,很快就知道哪块板配哪块板,哪个孔是干嘛的。车间里的老师傅带新人,基本都用这招。
出错率怎么算,分母是什么
算法:出错单数除以定制完工单数,按月统计。
什么算「出错」?我们定了三条线:需要上门返修的、需要补件重做的、客户投诉且责任在工厂的。客户自己改主意不算,物流破损单独统计。
3.8% 这个数字,相当于 100 单里有 4 单要返工。行业里做得好的在 5% 以内,超过 10% 说明前端量尺和图纸环节失控。
还有一条,出错率要跟返修率分开看。返修率算的是上门次数,一单可能返修两次;出错率算的是单数。两个数字合起来才有意义,单看一个容易被误导。
分母也有讲究。按单算还是按件算,结果能差三倍。一组衣柜算一单,但里面有 20 多块板,按件算出错率会低得好看,实际没意义。我们按单算,宁可数字难看。
出错排行前五,都是什么
去年的统计,前五名占了总出错量的七成。
| 排名 | 问题 | 占比 | 根因 |
|---|---|---|---|
| 1 | 尺寸偏差导致装不进 | 28% | 复尺没量上中下三点 |
| 2 | 开门方向做反 | 19% | 图纸没标门轴 |
| 3 | 层板孔位错 | 15% | 排钻定位销松动 |
| 4 | 封边颜色不一致 | 12% | 封边条混批次 |
| 5 | 五金漏发 | 10% | 配货清单未复核 |
前两名都出在前端,不在车间。这也解释了一个现象:车间被骂得最多,问题却常常不在车间。
这也是为什么我们把复尺和图纸的签字卡得那么死:车间再厉害,也救不回量错的尺寸。
真出错了,怎么赔
责任界定只有三种情况,说清楚比争对错有用。
工厂责任:尺寸做错、孔位错、封边错、漏件。免费重做或上门修,交期延误按天补偿,标准是每天订单金额的千分之三。
客户责任:确认图纸后改主意、自行提供错误尺寸。按已投入成本收费,不额外加价,能改的尽量改。
双方都有责任:比如客户要求做满墙,但没告知墙上有管道。这种按实际投入分摊,一般工厂承担六成。
有一点要提前讲明:定制件不接受无理由退货。这不是霸王条款,是因为做出来的东西别人用不了,退了就是废料。

交期为什么是 15 到 25 天
拆开看就明白了。
- 复尺到出图:2 到 3 天,含客户确认时间。
- 开料与封边:3 到 5 天,看排产顺序。
- 钻孔与试装:2 到 3 天。
- 喷漆或贴面养护:5 到 7 天,实木漆要养两遍。
- 包装与物流:3 到 5 天。
催单该催谁
催跟单,不催车间。跟单知道这单排在哪个位置、卡在哪个工序,车间只知道自己手上这件。找对人,一句话能省三天。
加起来 15 到 23 天,正常报 15 到 25 天。大促期间订单集中,开料排队会多 5 到 10 天。
有些商家报 7 天交货,要么是现货改尺寸,要么是把养护时间省了。漆没养透就发货,到家两周内会返粘,这个坑我们踩过。
客户催交期最有效的方式,不是天天问进度,是把确认环节压缩。图纸当天回、色卡当天定,能省下三到五天。反过来,图纸压一周,后面所有节点都往后推。
三种定制单,我们会直接说不接
第一种,客户不肯让我们上门复尺,坚持用自己量的尺寸。这种单子出错率极高,责任说不清,不接。
第二种,墙面还没做完、水电还没定位就要求定尺寸。等墙做完尺寸全变,改一次等于重做。
第三种,要求三天交货的定制单。做不出来,硬接只能偷工序,最后双方都难受。
刚总家具做住宅家具十二年,主理人在直播间播了四年,累计成交过亿,拒过的单子不少。定制这件事,接单前把丑话说清,比做完再吵省事得多。源头工厂直供省的是中间环节的钱,不是工序的钱,这一点我们从不含糊。

设计端最容易出的三个错
车间出的错好查,设计出的错难查,因为图纸本身没错,是想法错了。
第一个错是把柜子做满。客户想「一寸不浪费」,柜子顶天立地、两侧贴墙,结果墙面不直,安装时只能硬塞,最后柜门关不严。留 2 到 3 厘米的收口缝,用收口条盖住,比硬贴更稳。
第二个错是开门方向没考虑动线。衣柜门对着床开,柜门一开就撞到床尾;推拉门省空间,但轨道容易积灰。这方面的取舍在推拉门和平开门怎么选里讲过。
第三个错是内部格局照抄样板。样板柜是给标准身高设计的,挂衣杆 1.8 米高,个子 1.55 米的人用起来要踮脚。正确的做法是按使用者身高定:挂衣杆高度取身高加 20 厘米。
这三个错,图纸上都对,用起来都不对。所以设计这一步,我们会问三个问题:谁用、多高、平时怎么收纳。
异形空间怎么做,转角柜的三种解法
定制单里最难的是异形,转角、斜顶、有梁、有管道,每一种都要单独设计。
第一种解法是填平。用石膏板或木饰面把斜角、管道包成直角,再按标准尺寸做柜。这种做法视觉干净,代价是损失一点空间,适合面积充裕的房间。
第二种解法是顺着做。柜体跟着墙面角度走,内部层板做成异形。这种做法空间利用率最高,但每块层板都要单独开料,成本高 20% 到 30%。
第三种解法是留空。转角处不做柜,做成开放的置物台或者干脆留空,放一盆绿植。小空间里这招最实用,转角柜看着能装,实际拿取困难,最后变成堆积区。这一点在小卧室家具怎么摆放里也提过。
选哪种,看三件事:房间面积、预算、你愿不愿意为拿取方便让出一点收纳量。我们的建议是 8 平方米以下的房间,优先考虑留空。
定制比成品贵在哪,值不值
同尺寸的衣柜,成品 2000 到 3500 元,定制 3500 到 6000 元,差价一倍。
贵在四处:单件开料没有批量优势,材料利用率低 10% 到 15%;异形件要单独编程;试装和复尺都是人工;交期长,占用的仓储和管理成本更高。
值不值,看两个条件。空间不标准、需要贴合墙面做满的,定制值;对收纳有明确要求、需要特定分区的,定制值。
反过来,房间方正、需求常规的,成品更划算。成品还能退换,定制不能,这一点在家具定价为什么能透明里说过:定制的钱花在适配性上,不是花在材料上。
旺季排产:一张定制单的完整时间表
平时 15 到 25 天,旺季要 25 到 35 天,差别在排队。
| 节点 | 平时 | 旺季 |
|---|---|---|
| 复尺到出图 | 2-3 天 | 3-5 天 |
| 客户确认 | 1-2 天 | 2-3 天 |
| 开料封边排队 | 3-5 天 | 8-12 天 |
| 钻孔试装 | 2-3 天 | 3-4 天 |
| 漆面养护 | 5-7 天 | 5-7 天 |
| 包装物流 | 3-5 天 | 4-7 天 |
养护这一段不能压缩,漆没干透就包装,到家会返粘。物流这一段也难压,大件走专线,旺季车紧张。真正能优化的是开料排队,靠提前锁产能。仓储和物流的衔接,在仓储物流全流程里有更细的说明。
所以赶工期的话,最有效的动作不是催,是早点确认图纸。图纸晚一天,后面全往后推一天。
常见问题

定制家具的出错率一般是多少?
做得好的工厂在 5% 以内,我们去年是 3.8%,按单统计不是按件。超过 10% 说明量尺和图纸环节已经失控。
定制前一定要上门复尺吗?
要。墙面垂直度、开间误差、对角线不等这三项,只有现场量才知道。不上门复尺的定制单,出错率高三倍以上。
图纸确认要注意什么?
至少签四张:立面图、内部结构图、节点图、色卡材质单。开门方向要在图上标门轴并单独签字,这是最常见的纠纷点。
定制柜为什么要工厂试装?
因为到了客户家才发现装不上,成本至少 800 元还要多等一周。工厂试装 40 分钟,能把装配干涉提前发现。
定制家具做错了谁负责?
看责任。尺寸孔位封边错由工厂免费重做,交期延误按每天千分之三补偿;客户确认图纸后改主意的,按已投入成本收费。
定制家具交期为什么那么长?
复尺出图 2 到 3 天、开料封边 3 到 5 天、钻孔试装 2 到 3 天、漆面养护 5 到 7 天、包装物流 3 到 5 天,合计 15 到 25 天。
定制家具可以退货吗?
不接受无理由退货。定制件是按你的尺寸做的,退回来别人用不了,等于废料。质量问题和工厂责任造成的错误,免费重做。
要做定制,先把户型图和需求发到刚总家具直播间,我按你的尺寸判断哪些能做、哪些做不了,能做的直接报区间价,省得来回猜。
